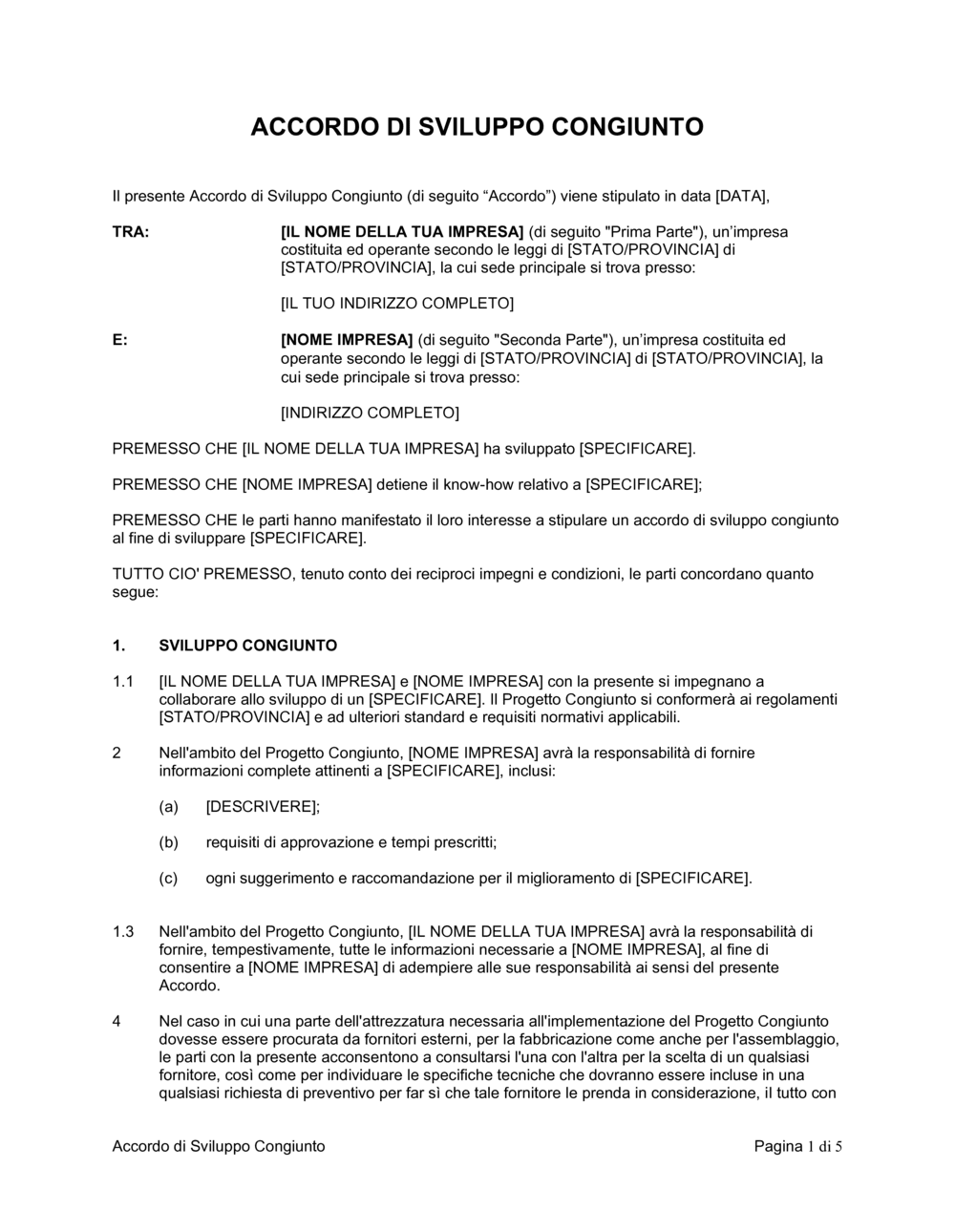

Accordo di sviluppo congiunto

Download Word gratuito • Modifica online • Salva e condividi con Drive • Esporta in PDF

5 pagine25–30 min da compilareDifficoltà: StandardFirma richiestaRevisione legale consigliata
Maggiori informazioni ↓
GratuitoAccordo di sviluppo congiunto

In sintesi

Che cos'è
Un accordo di sviluppo congiunto è un contratto che formalizza la collaborazione fra due o più aziende per sviluppare insieme un prodotto, servizio o tecnologia. Questo modello Word personalizzabile contiene tutte le clausole necessarie per definire responsabilità, tempistiche, governance e condizioni di estinzione. Scarica il template gratuito, compilalo con i tuoi dati e esportalo in PDF.
Quando ti serve
Serve quando due imprese decidono di unire competenze e risorse per realizzare un progetto comune. Può trattarsi di sviluppo di prodotti innovativi, ricerca congiunta, miglioramento tecnologico o realizzazione di nuovi servizi. L'accordo protegge entrambe le parti definendo chiaramente ruoli, impegni e modalità di collaborazione.
Cosa contiene
Il documento include: definizione del progetto congiunto, responsabilità di ciascuna parte, istituzione di un comitato congiunto per il coordinamento, programmazione del progetto con fasi e scadenze, gestione di fornitori esterni, modalità di risoluzione dei ritardi, e clausole di estinzione. Tutti gli elementi chiave per una collaborazione strutturata e trasparente.

Che cos'è un modello di accordo di sviluppo congiunto?

Un accordo di sviluppo congiunto è un contratto che formalizza la collaborazione fra due aziende complementari per sviluppare insieme un prodotto, un servizio, una tecnologia o una soluzione innovativa. Le due parti, ciascuna con competenze diverse, uniscono risorse, know-how e forze per raggiungere un obiettivo comune che nessuna potrebbe realizzare da sola. Questo modello Word personalizzabile contiene tutte le clausole necessarie: definizione del progetto, responsabilità di ciascuna parte, istituzione di un comitato di coordinamento, programmazione dettagliata con fasi e scadenze, gestione di fornitori esterni, e condizioni di estinzione. Scarica il template gratuito, compilalo con i tuoi dati anagrafici e quelli del partner, e esportalo in PDF per la firma digitale o cartacea.

Perché hai bisogno di questo documento

Senza un accordo scritto di sviluppo congiunto, le due aziende operano su presupposti diversi: una crede che il progetto sia completato quando l'altra lo ritiene ancora in fase iniziale; una crede di possedere i risultati mentre l'altra rivendica diritti sulla proprietà intellettuale sviluppata. Queste ambiguità causano ritardi, conflitti, e spesso costosi contenziosi legali che bloccano il progetto e danneggiano entrambe le aziende. Un accordo scritto chiaro definisce ruoli precisi, tempistiche realistiche, fasi misurabili, e chi decide cosa se sorgono problemi. Protegge la vostra azienda da sorprese: specifica esattamente quali informazioni e risorse il partner deve fornire, quando, e in quale formato. Se il partner non adempie, l'accordo vi fornisce base legale per negoziare soluzioni o rescindere senza perdere il diritto a compensi per danni. Inoltre, struttura il coordinamento con riunioni regolari (comitato congiunto bi-settimanale) che tengono il progetto trasparente, visibile e controllabile da entrambe le parti in tempo reale, evitando brutte sorprese alla fine.

Quale variante fa al caso tuo?

Se la tua situazione è…Usa questo modello
Collaborazione paritetica fra due aziende su progetto tecnologico o commercialeAccordo di sviluppo congiunto — standard
Partnership dove una parte sottoscrive partecipazione nella società del progettoAccordo di sviluppo congiunto con equity
Collaborazione breve con scadenza certa e nessun rinnovoAccordo di sviluppo congiunto a tempo determinato
Progetto dove il know-how rimane di una parte e l'altra ottiene licenzaAccordo di sviluppo congiunto con licenza
Modifica termini, estensione durata o aggiunta nuove fasi a accordo esistenteAddendum a accordo di sviluppo congiunto

Errori comuni da evitare

❌ Responsabilità vaghe e non temporizzate

Perché conta: Se non specifichi quando la tua azienda deve fornire informazioni o risorse, il partner dirà che non le ha mai ricevute e accuserà ritardi che non dipendono da lui.

Fix: Crea un calendario interno con date precise per ogni consegna; includilo nell'Allegato A e fai approvare al partner.

❌ Mancanza di monitoraggio con riunioni regolari

Perché conta: Senza comitato congiunto e riunioni bi-settimanali, i problemi rimangono nascosti finché non diventano critici, causando ritardi non recuperabili.

Fix: Istituisci il comitato dal primo giorno, fissa una cadenza rigida (es. ogni lunedì ore 10) e redigi verbali di ogni incontro con decisioni e assegnazioni di task.

❌ Nessun meccanismo per gestire ritardi e imprevisti

Perché conta: Un progetto complesso incontra sempre ostacoli; se non prevedi una clausola di negoziazione in buona fede per estensioni, una parte rescinde l'accordo invece di trovare soluzioni.

Fix: Aggiungi la clausola di estensione temporale e precisa chi può autorizzarla (il comitato congiunto) e in quale misura (es. massimo 2 estensioni di 30 giorni ciascuna).

❌ Assenza di allegati tecnici o cronogramma dettagliato

Perché conta: Il contratto dice 'il progetto sarà sviluppato' ma non specifica fasi, milestone, e deliverable; ogni parte avrà interpretazione diversa del progresso.

Fix: Crea sempre un Allegato A dettagliato con fasi, date, responsabilità per fase, e descrizione di cosa 'completo' significa (es. 'prototipo testato e funzionante secondo requisiti X, Y, Z').

❌ Preavviso di rescissione troppo breve o mancante

Perché conta: Se una parte può uscire con 5 giorni di preavviso senza causa, l'altra rimane bloccata con risorse assegnate e nessun tempo per trovare una soluzione.

Fix: Usa almeno 60 giorni di preavviso; se il progetto è ad alto costo o lunga durata, considera 90 giorni e una clausola di penale per rescissione senza giusta causa.

❌ Mancata definizione di come gestire la proprietà intellettuale e dati del progetto

Perché conta: Se il contratto non dice chi possiede il know-how sviluppato, i risultati, i codici o i dati, entrambe le parti rivendicano diritti esclusivi e il progetto diventa fonte di contenzioso legale.

Fix: Aggiungi una clausola che specifichi: chi possiede la proprietà intellettuale (joint ownership, proprietà a una sola parte, o licenza reciproca), chi può usare il know-how dopo estinzione, e come sono gestiti i segreti industriali.

Le 10 clausole chiave, spiegate

Definizione del progetto congiunto

In linguaggio semplice: Descrive in dettaglio il prodotto, servizio o tecnologia che le due aziende si impegnano a sviluppare insieme, inclusi gli standard normativi applicabili.

Esempio di formulazione
Le parti si impegnano a collaborare allo sviluppo di [SPECIFICARE]. Il Progetto Congiunto si conformerà ai regolamenti [STATO/PROVINCIA] e ad ulteriori standard e requisiti normativi applicabili.

Errore comune: Non definire sufficientemente cosa sia il progetto concreto, lasciando ambiguità su obiettivi e deliverable finali.

Responsabilità della prima parte

In linguaggio semplice: Stabilisce quali informazioni, dati e risorse la tua azienda fornisce al partner per avanzare il progetto.

Esempio di formulazione
[IL NOME DELLA TUA IMPRESA] avrà la responsabilità di fornire, tempestivamente, tutte le informazioni necessarie a [NOME IMPRESA], al fine di consentire a [NOME IMPRESA] di adempiere alle sue responsabilità ai sensi del presente Accordo.

Errore comune: Elenccare responsabilità troppo generiche senza specifici oggetti informativi o tempistiche, creando contestazioni su cosa era dovuto.

Responsabilità della seconda parte

In linguaggio semplice: Definisce il contributo tecnico, le competenze e il know-how che il partner mette a disposizione nel progetto.

Esempio di formulazione
[NOME IMPRESA] avrà la responsabilità di fornire informazioni complete attinenti a [SPECIFICARE], inclusi: (a) [DESCRIVERE]; (b) requisiti di approvazione e tempi prescritti; (c) suggerimenti e raccomandazioni per il miglioramento di [SPECIFICARE].

Errore comune: Definire la responsabilità del partner in modo vago, senza indicare in quale momento e con quali modalità il know-how deve essere trasferito.

Gestione fornitori esterni

In linguaggio semplice: Quando il progetto richiede attrezzature o componenti da fornitori terzi, stabilisce che le parti scelgono il fornitore congiuntamente e definiscono insieme le specifiche tecniche per garantire qualità e prezzo competitivo.

Esempio di formulazione
Nel caso in cui una parte dell'attrezzatura necessaria dovesse essere procurata da fornitori esterni, le parti si consultano l'una con l'altra per la scelta di qualsiasi fornitore e per individuare le specifiche tecniche da includere in una qualsiasi richiesta di preventivo.

Errore comune: Permettere a una sola parte di scegliere il fornitore in autonomia, rischiando conflitti su costo, qualità e conformità agli standard concordati.

Istituzione comitato congiunto

In linguaggio semplice: Crea un organo di coordinamento formato da rappresentanti di entrambe le aziende che si riunisce periodicamente per monitorare il progetto e risolvere questioni operative e tecniche.

Esempio di formulazione
Le parti istituiscono un comitato composto da [NUMERO] rappresentanti di [NOME IMPRESA] e di [IL NOME DELLA TUA IMPRESA]. Il Comitato Congiunto si riunirà bi-settimanalmente tramite teleconferenza per discutere lo sviluppo della tecnologia, individuare specifiche di attrezzature, sistemi e servizi, riesaminare la pianificazione e assicurare l'adeguata prosecuzione del Progetto.

Errore comune: Non specificare la frequenza delle riunioni o i poteri del comitato, causando mancanza di coordinamento e comunicazioni tardive su problemi critici.

Durata del progetto e suddivisione in fasi

In linguaggio semplice: Fissa il periodo totale di validità dell'accordo (espressa in mesi) e divide il progetto in fasi specifiche descritte in un documento allegato, per permettere il monitoraggio dei progressi.

Esempio di formulazione
La durata iniziale del Progetto Congiunto sarà di [NUMERO] mesi a partire dal [DATA] e fino al [DATA]. Il Progetto Congiunto verrà suddiviso in fasi più specificatamente descritte nell'Allegato A qui annesso.

Errore comune: Indicare una durata totale senza specificare le singole fasi e i milestone intermedi, rendendo difficile misurare il progresso e identificare ritardi.

Gestione ritardi e comunicazione imprevisti

In linguaggio semplice: Obbliga le parti a notificarsi reciprocamente il prima possibile di qualsiasi evento che rischi di compromettere la fattibilità del progetto o di ritardare le scadenze concordate.

Esempio di formulazione
Ogni parte si impegna ad informare l'altra parte, il prima possibile su conoscenza dello stesso, di un qualsiasi fatto o evento che possa avere un'incidenza sostanziale sulla fattibilità del Progetto Congiunto o sulla programmazione del Progetto Congiunto.

Errore comune: Non prevedere alcun meccanismo di comunicazione dei ritardi, permettendo a una parte di scoprire solo tardivamente problemi che avrebbero richiesto aggiustamenti immediati.

Negoziazione estensione temporale

In linguaggio semplice: Se il progetto accusa ritardi ma rimane realizzabile in un ragionevole periodo, le parti si impegnano a negoziare in buona fede un'estensione della programmazione iniziale o di singole fasi.

Esempio di formulazione
Nel caso in cui il Progetto Congiunto risulti in ritardo, ma in modo tale che sia ancora attuabile in un ragionevole periodo di tempo, ogni parte acconsente a negoziare in buona fede un'estensione temporale della programmazione iniziale del Progetto Congiunto o di una qualsiasi fase dello stesso.

Errore comune: Non prevedere flessibilità sui tempi, costringendo le parti a rescindere l'accordo per motivi temporali anche quando il progetto è comunque realizzabile.

Facoltà di rescissione

In linguaggio semplice: Concede a ciascuna parte il diritto di recedere dal contratto in qualsiasi momento per qualsiasi ragione, fornendo un preavviso scritto nel termine stabilito.

Esempio di formulazione
In un qualsiasi momento nel corso di validità del presente Accordo, ogni parte potrà, per una qualsiasi ragione, rescindere dal presente Accordo fornendo all'altra parte un preavviso scritto di [NUMERO] giorni di tale azione.

Errore comune: Usare un preavviso troppo breve (ad es. 5 giorni) causando disorganizzazione e costi aggiuntivi per l'altra parte, oppure preavviso troppo lungo che immobilizza risorse.

Clausola di estinzione per insolvenza

In linguaggio semplice: L'accordo si estingue automaticamente qualora una delle parti fallisca, diventi insolvente secondo le leggi sull'insolvenza applicabili, o ceda l'insieme delle sue proprietà a beneficio dei creditori.

Esempio di formulazione
Il presente Accordo si estinguerà qualora una parte fallisca, divenga insolvente secondo i canoni di una qualsiasi legge sull'insolvenza o ceda l'insieme delle sue proprietà a beneficio dei suoi creditori.

Errore comune: Non includere una clausola di estinzione automatica per insolvenza, rischiando che i creditori dell'azienda insolvente pretendano diritti sugli output del progetto congiunto.

Come compilarlo

  1. 1

    Inserisci i dati anagrafici delle due aziende

    Compila le sezioni iniziali con il nome legale, lo stato/provincia di costituzione e l'indirizzo completo della tua azienda e di quella del partner. Verifica che i dati siano esatti secondo i documenti ufficiali di registro.

    💡 Usa i dati dalla visura camerale o dal certificato di costituzione per evitare errori.

  2. 2

    Descrivi il progetto congiunto

    Nella sezione 'Premesso che' e nella sezione 1.1, spiega chiaramente cosa le due aziende svilupperanno insieme. Indica il prodotto, il servizio o la tecnologia in modo dettagliato e misurabile.

    💡 Evita descrizioni generiche: specifica versione, funzionalità, mercati target, standard tecnici applicabili.

  3. 3

    Specifica le responsabilità di ciascuna parte

    Nella sezione 1.2 e 1.3, elenca quale azienda fornisce quali informazioni, dati, competenze e risorse. Includi tempistiche precise per la fornitura e format attesi (es. documenti tecnici, campioni, dati di test).

    💡 Usa elenchi puntati e descrizioni specifiche (es. 'Fornitura di 5 prototipi entro 30 giorni', non 'Fornitura di supporto tecnico').

  4. 4

    Nomina i rappresentanti del comitato congiunto

    Nella sezione 2.1, indicare il numero totale di rappresentanti per ciascuna azienda e inserire i nomi e le cariche attuali di ogni componente. Precisa la cadenza delle riunioni (bi-settimanale, come indicato nel modello, o adatta secondo vostri tempi).

    💡 Scegli persone con autorità decisionale per velocizzare le risoluzioni di problemi durante il progetto.

  5. 5

    Definisci la programmazione e allega il cronogramma

    Nella sezione 3.1, inserisci la durata totale del progetto in mesi e le date di inizio e fine. Crea l'Allegato A che suddivida il progetto in fasi distinte con milestone intermedi, deliverable attesi e responsabilità di ciascuna parte per ogni fase.

    💡 Consulta il partner per concordare scadenze realistiche; ritardi pianificati male causano frustrazione e conflitti.

  6. 6

    Stabilisci il preavviso di rescissione

    Nella sezione 4.1, indica il numero di giorni (es. 30, 60, 90) di preavviso scritto necessario affinché una parte possa recedere dall'accordo. Rifletti sul danno potenziale di un'uscita improvvisa del partner.

    💡 In progetti lunghi o con investimenti iniziali significativi, usa preavviso di 60–90 giorni per proteggere entrambe le parti.

  7. 7

    Includi ulteriori clausole se necessario

    Se il progetto involve proprietà intellettuale, dati sensibili, finanziamento esterno o conformità normativa particolare, aggiungi clausole su confidenzialità, assegnazione diritti, assicurazione e indennizzo.

    💡 Rivolgiti a un avvocato se il progetto riguarda tecnologie proprietarie, dati personali, o settori regolati (es. pharma, finanza).

  8. 8

    Esamina e firma

    Prima di firmare, condividi il documento compilato con il partner e con un avvocato specializzato in contratti commerciali. Raccogli feedback, apporta modifiche concordate e prepara le firme autenticate di entrambe le parti.

    💡 Signature digitale certificata (FirmaCA) rende il documento esecutivo e riconosciuto in caso di controversia.

Domande frequenti

Qual è la differenza fra un accordo di sviluppo congiunto e un contratto di partnership?

Un accordo di sviluppo congiunto è più specifico: le due aziende si impegnano a collaborare per creare un prodotto, un servizio o una tecnologia nuova, con fasi e deliverable chiari. Un contratto di partnership è più ampio e generico, spesso usato per distribuzioni, rappresentanze commerciali, o alleanze strategiche di lungo termine senza necessariamente sviluppare qualcosa di nuovo insieme. Se il vostro obiettivo è sviluppare insieme qualcosa di concreto (es. un software, un macchinario, una formulazione), usate l'accordo di sviluppo congiunto.

Devo sempre usare l'Allegato A per il cronogramma?

Sì, fortemente consigliato. L'Allegato A trasforma il contratto da documento generico a roadmap concreta. Deve contenere: elenco delle fasi (es. Fase 1 – Analisi e design; Fase 2 – Sviluppo primo prototipo; Fase 3 – Test e revisioni), date di inizio e fine di ogni fase, chi è responsabile per cosa in ogni fase, e cosa significa 'completamento' (es. 'Consegna di una relazione tecnica di 50 pagine'), milestones di pagamento se rilevanti, e una lista di 'go/no-go' criteria per passare da una fase alla successiva.

Cosa succede se il progetto fallisce o non è completato?

Il modello prevede rescissione unilaterale con preavviso: una parte può uscire per qualsiasi ragione fornendo il preavviso concordato (es. 60 giorni). Non c'è penale automatica, ma potrebbe esserci se lo volete includere (es. 'chi rescinde prima della Fase 2 paga il 20% dei costi sostenuti dall'altra parte'). Se il progetto fallisce per motivi tecnici o di mercato, il danno di solito è solo il tempo e i costi investiti. Per proteggere la vostra azienda, assicuratevi che il comitato congiunto sia consapevole di rischi e imprevisti in tempo reale, in modo che nessuna parte sia sorpresa.

Posso modificare il modello se una parte ha maggiore peso nel progetto?

Sì, il modello è neutro e assume parità tra le parti. Se una azienda investirà molto più capitale o fornirà la tecnologia principale, potete: (1) differenziare le quote dei rappresentanti nel comitato congiunto (es. 2 vs. 1); (2) assegnare ruoli di coordinamento a chi ha maggior rischio; (3) aggiungere una clausola sui diritti di proprietà intellettuale che favorisca chi ha investito di più; (4) prevedere sanzioni diverse per rescissione ingiustificata. Consultate un avvocato prima di aggiungere clausole asimmetriche significative.

Cosa devo fare prima di firmare?

(1) Compilare tutti i campi [SPECIFICARE] con dettagli concreti, non lasciarli in bianco. (2) Creare l'Allegato A con fasi, date e deliverable dettagliati e approvato dal partner. (3) Condividere il documento con il partner per discussione e feedback almeno 7 giorni prima della firma. (4) Far revisionare il documento da un avvocato specializzato in contratti commerciali, soprattutto se il progetto comporta investimenti superiori a 50.000 euro, proprietà intellettuale, o dati sensibili. (5) Assicurarsi che chi firma per conto della vostra azienda abbia il potere di impegnarvi legalmente (ad es. amministratore delegato o procuratore). (6) Firmare in duplice copia (uno per parte) con firme autenticate se possibile.

Posso usare questo accordo se il progetto è finanziato da un ente pubblico o da investitori?

Sì, ma dovete aggiungere clausole su: rendicontazione e trasparenza delle spese, conformità alle condizioni dell'ente che finanzia (es. pubblica amministrazione, fondo regionale), assicurazione e responsabilità civile, eventuale esclusiva su risultati se il finanziamento lo prevede, e procedure di autorizzazione per modifiche di progetto. Se il finanziatore o l'investitore ha un contratto separato, verificate che l'accordo di sviluppo congiunto sia coerente con quei termini, altrimenti avrete conflitti di obblighi.

Quanto tempo dovrei investire nella compilazione e nella negoziazione di questo accordo?

Se il progetto è semplice e le parti si fidano, contate 2-3 ore per compilazione attenta e 1-2 riunioni di allineamento (circa 5-10 ore totali). Se il progetto è complesso, comporta proprietà intellettuale significativa, o le parti non si conoscono bene, aggiungete 20-40 ore di negoziazione, revisioni legali, e redazione di allegati dettagliati. In generale, investire tempo all'inizio su un accordo chiaro evita costi e conflitti molto maggiori durante l'esecuzione: una riunione di 2 ore per chiarire un dettaglio ora vale ore di controversia legale dopo.

Questo accordo protegge la proprietà intellettuale e i segreti commerciali?

Il modello base non contiene una clausola di confidenzialità o non disclosure agreement (NDA). Se il progetto coinvolge know-how, tecnologie proprietarie o dati sensibili, dovete aggiungere una clausola che specifichi: cosa è considerato confidenziale, come ogni parte può usare il know-how dell'altra, cosa accade ai segreti commerciali dopo la fine dell'accordo, e quali sono le eccezioni (es. informazioni già pubbliche). Idealmente, firmate un NDA separato prima di iniziare a condividere dettagli tecnici del progetto con il partner.

Come si confronta con le alternative

vs Accordo di partnership commerciale

Un accordo di sviluppo congiunto è più specifico e orientato al progetto: definisce chiaramente cosa svilupperete insieme, le fasi, i deliverable e i tempi. Un accordo di partnership commerciale è più generico e lungo termine, usato per distribuzioni, rappresentanze o alleanze di mercato. Se il vostro obiettivo è creare qualcosa di nuovo insieme (es. un prodotto), usate lo sviluppo congiunto. Se invece volete una relazione commerciale stabile ma senza necessariamente innovare insieme, optate per la partnership.

vs Accordo di licenza di tecnologia

Un accordo di licenza trasferisce i diritti di una tecnologia già esistente da un proprietario a un licenziatario, con pagamento di royalty. Un accordo di sviluppo congiunto parte da zero o dalle competenze complementari di entrambe le parti per creare insieme. Se avete già una tecnologia pronta e volete che un partner la commercializzi con brand suo, usate licenza. Se volete co-innovare e condividere rischi e benefici della creazione, usate sviluppo congiunto.

vs Contratto di fornitura o appalto

Un contratto di fornitura è a senso unico: un fornitore consegna prodotti o servizi a un cliente per pagamento. Un accordo di sviluppo congiunto è bidirezionale e paritario: entrambe le aziende contribuiscono attivamente e insieme definiscono il risultato. Se cercate un fornitore esterno che vi costruisca qualcosa secondo vostre specifiche, usate un contratto di fornitura. Se volete collaborare con un partner strategico dove entrambi guidate l'innovazione, usate sviluppo congiunto.

vs Joint venture agreement (JV)

Un joint venture agreement è più formale e complesso: crea spesso una nuova società partecipata da due aziende, con governance, assemblea azionisti, amministratore, e distribuzione di utili. Un accordo di sviluppo congiunto è più leggero: due aziende indipendenti collaborano su un progetto specifico senza necessariamente creare una nuova entità legale. Se il progetto è piccolo e a durata limitata, usate sviluppo congiunto. Se volete istituire una partnership a lungo termine con struttura azionaria complessa, optate per JV.

Considerazioni per settore

Manifattura e industria

Perfetto per collaborazioni su sviluppo di nuovi prodotti, macchinari innovativi, o processi produttivi condivisi fra aziende complementari.

Tecnologia e software

Ideale per joint venture su piattaforme, app, sistemi embedded o soluzioni cloud dove due aziende uniscono competenze di sviluppo e infrastruttura.

Ricerca e sviluppo

Applicabile a progetti di innovazione, ricerca scientifica congiunta, sviluppo di brevetti o formulazioni chimiche e farmaceutiche fra imprese e università.

Energia e utilities

Usato per progetti di efficienza energetica, impianti rinnovabili condivisi, infrastrutture smart grid, o soluzione consortili fra fornitori.

Consulenza e servizi professionali

Consente a studi legali, commercialisti, o agenzie di marketing di strutturare partnership su sviluppo di servizi integrati o soluzioni verticali per clienti comuni.

Biotecnologie e healthcare

Essenziale per accordi fra aziende pharma, laboratori e centri di ricerca per sviluppo di farmaci, dispositivi medici o soluzioni diagnostiche innovative.

Note giurisdizionali

L'accordo si applica a entrambe le aziende costituite in Italia o comunque operanti secondo il diritto italiano. Le clausole riflettono la legge civile italiana e il diritto commerciale. Per controversie, la giurisdizione è tipicamente della sede principale dell'imputato (salvo deroga contrattuale a favore di arbitrato o tribunale specifico).

Se una parte è costituita in Svizzera (in particolare Ticino), assicuratevi che il diritto cantonale ticinese sia coerente con la struttura contrattuale scelta. Potete optare per diritto italiano, diritto svizzero, o diritto neutrale (es. UNIDROIT), purché esplicito nel contratto. Recommended: consultare avvocato svizzero se Ticino è coinvolto e valore progetto è significativo.

Modello o avvocato — cosa fa al caso tuo?

PercorsoIdeale perCostoTempo
Usa il modelloProgetti semplici, sotto i 50.000 euro, nessuna proprietà intellettuale significativa, fra aziende che si conoscono e si fidano.da 0 a 500 euro (modello + software per compilazione)3–8 ore, incluse compilazione e negoziazione interna con il partner.
Modello + revisione legaleProgetti di medio valore (50.000–200.000 euro), con rischi legali moderati, proprietà intellettuale limitata, e aziende che desiderano sicurezza legale senza spesa eccessiva.da 1.500 a 3.500 euro (modello + revisione legale e ritocchi di un avvocato).10–20 ore, incluse compilazione, negoziazione con partner, revisione legale, e incorporamento feedback avvocato.
Redatto su misuraProgetti complessi, ad alto valore (oltre 200.000 euro), con proprietà intellettuale significativa, finanziamento pubblico, o aziende che non si conoscono e necessitano protezione legale robusta.da 5.000 a 15.000 euro (redazione completa da avvocato + negoziazione e closing).30–60 ore, incluse interviste iniziali, ricerca, bozza, multiple rounds di negoziazione, revisioni legali specializzate, e finalizzazione contratto esecutivo.

Glossario

Comitato congiunto
Organo di coordinamento composto da rappresentanti di entrambe le parti per monitorare lo sviluppo del progetto e risolvere questioni operative.
Know-how
Insieme di conoscenze tecniche, procedimenti, tecnologie e competenze di cui una parte dispone e condivide nel progetto.
Progetto congiunto
L'iniziativa o il prodotto che le due aziende si impegnano a sviluppare insieme secondo quanto definito nell'accordo.
Responsabilità di fornitura
Obbligo di una parte di mettere a disposizione le informazioni, i dati o le risorse necessarie per l'avanzamento del progetto.
Rescissione
Facoltà di una parte di recedere dal contratto mediante preavviso scritto entro il termine stabilito.
Estinzione
Cessazione dell'accordo, che può avvenire per raggiungimento del termine, recesso di una parte, o fallimento di uno dei contraenti.
Allegato
Documento allegato al contratto principale che specifica dettagli come le fasi del progetto, i tempi e le specifiche tecniche.
Buona fede
Obbligo legale delle parti di comportarsi lealmente e negoziare in modo trasparente durante l'esecuzione dell'accordo.
Fattibilità
Possibilità concreta di realizzare il progetto nei tempi e con le risorse disponibili.
Insolvenza
Stato di una società che non è in grado di adempiere ai propri obblighi finanziari verso i creditori.
Comitato bi-settimanale
Riunione del comitato congiunto che si tiene ogni due settimane per discutere lo stato di avanzamento del progetto.

Parte del tuo sistema operativo aziendale

Questo documento è uno dei 3,000+ modelli aziendali e legali inclusi in Business in a Box.

  • Compila gli spazi — pronto in pochi minuti
  • Documento Word 100 % personalizzabile
  • Compatibile con tutte le suite per ufficio
  • Esporta in PDF e condividi elettronicamente

Crea il tuo documento in 3 semplici passaggi.

Dal modello al documento firmato — tutto in un unico Sistema Operativo Aziendale.
1
Scarica o apri un modello

Accedi a oltre 3,000+ modelli aziendali e legali per qualsiasi attività, progetto o iniziativa.

2
Modifica e compila gli spazi vuoti con l'IA

Personalizza il tuo modello di documento aziendale pronto all'uso e salvalo nel cloud.

3
Salva, Condividi, Invia, Firma

Condividi i tuoi file e cartelle con il tuo team. Crea uno spazio di collaborazione fluida.

Risparmia tempo, denaro e crea costantemente documenti di alta qualità.

★★★★★

"Idea fantastica! Non so come farei senza. Vale ogni centesimo, e come investimento si è ripagato più volte."

Managing Director · Mall Farm
Robert Whalley
Managing Director, Mall Farm Proprietary Limited
★★★★★

"Ho usato Business in a Box per 4 anni. È stata la fonte di modelli più utile che abbia mai trovato. Lo raccomando a chiunque."

Business Owner · 4+ years
Dr Michael John Freestone
Business Owner
★★★★★

"Mi ha salvato la vita così tante volte che ho perso il conto. Business in a Box mi ha fatto risparmiare tantissimo tempo e, come sapete, il tempo è denaro"

Owner · Upstate Web
David G. Moore Jr.
Owner, Upstate Web

Gestisci la tua attività con un sistema — non con strumenti sparsi

Smetti di scaricare documenti. Inizia a operare con chiarezza. Business in a Box ti offre il sistema operativo aziendale utilizzato da oltre 250.000 aziende in tutto il mondo per strutturare, gestire e far crescere la tua attività.

Inizia gratis · Nessuna carta di credito richiesta
