Contratto di sviluppo del software personalizzato

Download Word gratuito • Modifica online • Salva e condividi con Drive • Esporta in PDF

17 pagine30–45 min da compilareDifficoltà: ComplessoFirma richiestaRevisione legale consigliata
Maggiori informazioni ↓
GratuitoContratto di sviluppo del software personalizzato

In sintesi

Che cos'è
Un contratto professionale in italiano per disciplinare lo sviluppo di software personalizzato tra cliente e sviluppatore. Include sezioni su specifiche funzionali, piano di sviluppo, consegne, pagamenti, responsabilità e riservatezza. Disponibile in download Word modificabile, esportabile in PDF.
Quando ti serve
Quando intendi commissionare lo sviluppo di un'applicazione, software custom o sistema informatico a un fornitore esterno. Essenziale per definire chiaramente obiettivi, scadenze, costi e diritti prima di iniziare il lavoro.
Cosa contiene
Parti contraenti e data, scopo del progetto, preparazione e approvazione del piano di sviluppo, modalità di pagamento (tempo e materiale o prezzo fisso), rimborso spese, penali per ritardo, fornitura di materiali e gestione delle modifiche.

Che cos'è un modello di contratto di sviluppo del software personalizzato?

Un contratto di sviluppo del software personalizzato è un accordo legale che disciplina la relazione tra un cliente e uno sviluppatore (freelancer, consulente o agenzia) per la creazione di un software custom. Il contratto definisce le specifiche funzionali del software, il piano di sviluppo, le scadenze, i pagamenti, il rimborso delle spese, le responsabilità di entrambe le parti e le clausole su riservatezza e proprietà intellettuale. È disponibile in formato Word modificabile, pronto per essere personalizzato con i dati della tua azienda, dello sviluppatore, gli importi, i termini di pagamento e le specifiche del progetto. Puoi scaricarlo gratuitamente, compilarlo online o offline, e esportarlo in PDF quando è pronto per la firma.

Perché hai bisogno di questo documento

Commissionare uno sviluppo software senza un contratto scritto è rischioso per entrambe le parti. Il cliente rischia di ricevere un software che non corrisponde alle aspettative, senza diritti di proprietà chiari o protezione in caso di ritardi e costi imprevisti. Lo sviluppatore rischia di ricevere critiche sul lavoro senza aver ricevuto specifiche dettagliate e approvate, oppure di non essere pagato se il cliente cambia idea. Un contratto scritto e sottoscritto dalle due parti crea chiarezza: definisce cosa si aspetta il cliente, quanto costa, quanto tempo serve, chi paga eventuali spese extra, e chi possiede il codice quando il progetto è finito. Protegge i tuoi investimenti e velocizza il progetto, perché tutte le parti sanno esattamente cosa fare, quando e per quanto. Se il valore del progetto è superiore a 2.000–3.000 euro oppure il software è critico per il tuo business, il contratto è indispensabile per evitare disputes legali e perdite economiche.

Quale variante fa al caso tuo?

Se la tua situazione è…Usa questo modello
Progetto con requisiti incerti o che può evolvere durante sviluppoAccordo a tempo e materiale
Progetto ben definito, ambito chiaro e volontà di costi predeterminatiAccordo a prezzo fisso
Progetti complessi che richiedono approvazione delle specifiche prima di iniziareCon piano di sviluppo dettagliato
Piccoli incarichi di sviluppo sotto mille euro con documentazione minimaleVersione semplificata
Software che rimane proprietà del cliente o trasferimento di dirittiCon clausole sulla proprietà intellettuale
Include garanzie di disponibilità, performance e supporto post-sviluppoCon service level agreement

Errori comuni da evitare

❌ Omettere le specifiche funzionali dettagliate o allegare solo descrizioni vaghe

Perché conta: Quando il software è pronto, il cliente e lo sviluppatore litigano su cosa effettivamente era stato concordato, causando ritardi e costi extra.

Fix: Crea un Documento A molto dettagliato con screenshot, mockup, diagrammi, elenchi di funzionalità e criteri di accettazione chiari.

❌ Non concordare una procedura di escalation se il piano di sviluppo non piace al cliente

Perché conta: Il cliente rifiuta il piano senza una soluzione alternativa, lo sviluppatore chiede compenso, il contratto rimane bloccato e il progetto non decolla.

Fix: Inserisci un numero massimo di cicli di revisione (es. 2 revisioni gratuite, la 3ª è a pagamento) e una clausola di risoluzione con compenso limitato.

❌ Confondere la modalità di pagamento a ore con quella a prezzo fisso, o non quantificare le rate

Perché conta: Lo sviluppatore fattura ore impreviste, il cliente ritiene di aver già pagato tutto, nasce conflitto sui pagamenti aggiuntivi.

Fix: Scegli una modalità unica (ore oppure fisso), indicala chiaramente, e se a prezzo fisso, dettaglia il calendario delle rate nel Piano di Sviluppo.

❌ Non elencare le spese rimborsabili o fissare tetto massimo

Perché conta: Lo sviluppatore presenta fatture per spese impreviste (viaggi, software, hosting) che il cliente non aveva previsto; conflitto su responsabilità.

Fix: Elenca le categorie di spesa ammesse, chiedi stime preventive e fissa un importo massimo mensile o totale.

❌ Non specificare chi fornisce accessi, credenziali e dati, né entro quando

Perché conta: Lo sviluppatore aspetta accessi che non arrivano, il progetto rimane fermo, gli attribuiscono il ritardo anche se la colpa è del cliente.

Fix: Crea una lista dettagliata di accessi, database, credenziali e dati; scrivi una data di fornitura realistica, concordata con il cliente.

❌ Dimenticare clausole sulla proprietà intellettuale e confidenzialità

Perché conta: Dopo il progetto, il cliente scopre che lo sviluppatore potrebbe rivendicare diritti sul codice oppure divulgare dati sensibili; conflitto legale.

Fix: Aggiungi una clausola che assegni la proprietà del software al cliente e che obblighi entrambe le parti a non divulgare informazioni aziendali senza consenso scritto.

Le 12 clausole chiave, spiegate

Parti contraenti e data

In linguaggio semplice: Identifica il cliente, lo sviluppatore, il loro stato legale e il giorno in cui il contratto entra in vigore.

Esempio di formulazione

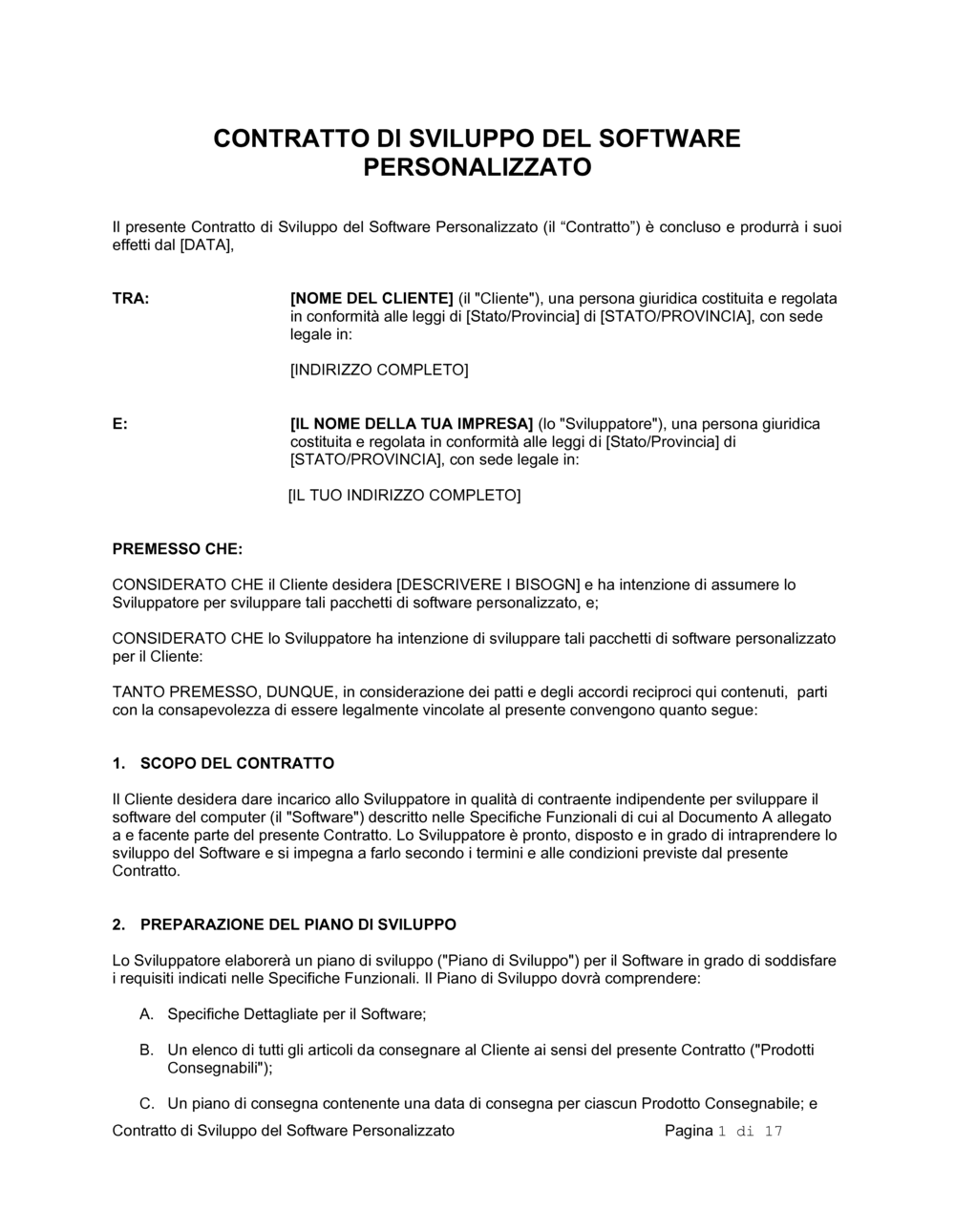

Il presente Contratto è concluso dal [DATA] tra [NOME DEL CLIENTE], con sede in [INDIRIZZO], e [IL NOME DELLA TUA IMPRESA], con sede in [IL TUO INDIRIZZO].

Errore comune: Non specificare lo stato/provincia di costituzione delle parti, rendendo incerta la giurisdizione applicabile.

Scopo del contratto

In linguaggio semplice: Descrive in che qualità il cliente assume lo sviluppatore e che cosa il software deve fare.

Esempio di formulazione
Il Cliente desidera dare incarico allo Sviluppatore per sviluppare il software [DESCRIZIONE BREVE], secondo le Specifiche Funzionali di cui al Documento A.

Errore comune: Descrivere il software in modo troppo generico, senza collegare a documenti specifici o requisiti chiari.

Preparazione del piano di sviluppo

In linguaggio semplice: Stabilisce che lo sviluppatore deve consegnare un piano che includa specifiche dettagliate, consegni, scadenze e calendario di pagamento.

Esempio di formulazione
Il Piano di Sviluppo dovrà comprendere: Specifiche Dettagliate per il Software; Un elenco dei Prodotti Consegnabili; Un piano di consegna con date precise; Un calendario di pagamento.

Errore comune: Non quantificare i giorni per la revisione o la modifica del piano, causando ritardi o dispute sui tempi.

Accettazione del piano di sviluppo

In linguaggio semplice: Indica il processo e i tempi per cui il cliente approva il piano; una volta approvato, diventa parte del contratto.

Esempio di formulazione
Il Cliente avrà [NUMERO] giorni per rivedere il Piano. Se insoddisfatto, dovrà redigere una dettagliata obiezione entro [NUMERO] giorni. Lo Sviluppatore avrà [NUMERO] giorni per modificare il Piano.

Errore comune: Non prevedere una procedura di escalation se cliente e sviluppatore non riescono ad accordarsi sul piano, lasciando il contratto in sospeso.

Pagamento per il piano di sviluppo

In linguaggio semplice: Se il cliente risolve il contratto per insoddisfazione del piano, stabilisce come compensare lo sviluppatore per il lavoro già svolto.

Esempio di formulazione
Lo Sviluppatore avrà diritto al compenso a tariffa oraria di [TARIFFA ORARIA] per la preparazione del Piano, con limite massimo di [IMPORTO].

Errore comune: Non fissare un tetto massimo di compenso, rischiando che il costo della sola preparazione del piano diventi eccessivo.

Pagamento (tempo e materiale o prezzo fisso)

In linguaggio semplice: Specifica la modalità retributiva: oraria oppure importo fisso per l'intero progetto, con termini di pagamento.

Esempio di formulazione
Tempo e Materiale: [AMMONTARE] l'ora. Prezzo Fisso: [IMPORTO INIZIALE] alla firma, [IMPORTO] dopo approvazione del Piano, resto a rate secondo il programma del Piano.

Errore comune: Non concordare per iscritto il modello di pagamento (fisso vs. orario), causando malintesi su fatturazione e importi dovuti.

Rimborso spese dello sviluppatore

In linguaggio semplice: Elenca le tipologie di spese (comunicazione, viaggi, database, multimedia) che il cliente rimborsa oltre al compenso.

Esempio di formulazione
Il Cliente rimborsa: Oneri di comunicazione, Costi di conversione database, Spese di viaggio [CENTESIMI PER MIGLIA], Costi multimediali, altre spese derivanti dal lavoro.

Errore comune: Non specificare quali spese sono rimborsabili, portando a conflitti quando lo sviluppatore presenta spese impreviste.

Penali per il ritardo nei pagamenti

In linguaggio semplice: Stabilisce l'interesse mensile applicato agli importi non pagati entro la scadenza.

Esempio di formulazione
I ritardi nei pagamenti saranno soggetti a penale di ritardo del [%] al mese dalla data di scadenza fino al pagamento.

Errore comune: Omettere questa clausola oppure fissare una percentuale troppo bassa, riducendo l'incentivo del cliente a pagare puntualmente.

Fornitura di materiali da parte del cliente

In linguaggio semplice: Elenca attrezzature, accesso a sistemi e materiali che il cliente deve fornire allo sviluppatore per il progetto.

Esempio di formulazione
Il Cliente dovrà mettere a disposizione dello Sviluppatore: [LISTA], da fornire entro il [DATA].

Errore comune: Non specificare la data di fornitura, causando ritardi nel progetto e dispute su chi è responsabile.

Riservatezza

In linguaggio semplice: Protegge informazioni sensibili scambiate dalle due parti durante il progetto (non menzionata esplicitamente nel corpo, ma implicita).

Esempio di formulazione
Entrambe le parti si impegnano a mantenere riservate tutte le informazioni aziendali, dati e codice sviluppato durante il Contratto, salvo autorizzazione scritta dell'altra parte.

Errore comune: Non definire cosa sia considerato riservato o non stabilire una durata dell'obbligo, riducendo la protezione.

Modifiche nell'ambito del progetto

In linguaggio semplice: Regola come il cliente può richiedere cambiamenti alle specifiche e come questi influenzano tempi e costi.

Esempio di formulazione
Qualsiasi richiesta di modifica del Software dovrà essere presentata per iscritto allo Sviluppatore, che valuterà l'impatto su scadenze e compenso.

Errore comune: Permettere modifiche informali senza documentazione, rendendo impossibile tracciare cosa sia stato concordato.

Terminazione e risoluzione

In linguaggio semplice: Specifica le circostanze in cui una delle parti può interrompere il contratto e gli effetti della risoluzione.

Esempio di formulazione
Se il Piano di Sviluppo non venisse accettato, il Cliente potrà risolvere il Contratto con preavviso scritto, mantenendo obbligo di pagare quanto dovuto per il Piano.

Errore comune: Non differenziare tra risoluzione per insoddisfazione del piano e risoluzione per inadempimento, creando incertezza su diritti e doveri.

Come compilarlo

  1. 1

    Inserisci le parti contraenti e la data

    Scrivi il nome legale completo, la forma giuridica (s.r.l., s.p.a., ditta individuale) e l'indirizzo della sede legale di entrambi. Indica il giorno in cui il contratto entra in vigore.

    💡 Usa il nome esatto come risulta nei documenti ufficiali o dal registro imprese; evita abbreviazioni o soprannomi.

  2. 2

    Allega il Documento A: Specifiche funzionali

    Crea un documento dettagliato che descriva cosa deve fare il software, i requisiti tecnici, gli input/output, gli utenti e i casi d'uso. Allegalo come Allegato A.

    💡 Più è specifico il documento, meno dispute avrai in fase di collaudo. Includi screenshot di mockup o prototipi se disponibili.

  3. 3

    Scegli la modalità di pagamento

    Decidi se pagare a ore (tempo e materiale) oppure a importo fisso. Se a ore, scrivi la tariffa. Se a importo fisso, scrivi l'importo totale e le rate.

    💡 Progetti incerti convengono a ore; progetti ben definiti convengono a prezzo fisso per controllare il budget.

  4. 4

    Compila scadenze e tempi di revisione

    Specificare i giorni entro cui sviluppatore e cliente devono consegnare il piano, le revisioni e gli eventuali pareri. Esempio: 10 giorni per la revisione, 7 giorni per risposte.

    💡 Usa numeri realistici; periodi troppo brevi causano stress, periodi troppo lunghi rallentano il progetto.

  5. 5

    Elenca le spese rimborsabili

    Specifica quale categorie di spese (viaggi, comunicazione, licenze, hosting) il cliente rimborsa oltre al compenso. Aggiungi limiti se necessario.

    💡 Chiedi stime preventive delle spese; fissa un importo massimo per evitare sorprese in fattura.

  6. 6

    Descrivi i materiali che il cliente deve fornire

    Elenca accessi a sistemi, database, credenziali, hardware, librerie software o dati di cui lo sviluppatore ha bisogno. Scrivi la data entro cui vanno forniti.

    💡 Coordinati con lo sviluppatore prima di firmare; un accesso mancante può bloccare il progetto per settimane.

  7. 7

    Aggiungi clausole sulla riservatezza e proprietà intellettuale

    Se il software rimane proprietà del cliente (caso più comune), specificalo. Se il cliente usa librerie open-source o codice di terzi, indicalo.

    💡 Consulta un avvocato se il software contiene algoritmi, brevetti o know-how strategico per la tua azienda.

  8. 8

    Verifica e firma digitalmente

    Leggi il contratto completo insieme allo sviluppatore, assicurati che tutti i [SEGNAPOSTI] siano compilati. Firma con firma digitale qualificata o autografa + copia.

    💡 Conserva copia firmata per entrambe le parti; se possibile, fatti assistere da un avvocato per progetti sopra i 5.000 euro.

Domande frequenti

Quando devo usare un contratto di sviluppo software personalizzato invece di un semplice ordine di lavoro?

Un contratto di sviluppo software è consigliato quando il progetto dura più di poche settimane, ha un valore significativo (sopra i 2.000–3.000 euro), oppure quando il software andrà a supportare funzioni critiche della tua azienda. Se commissionai sviluppo a un freelancer per un semplice plugin di poche ore, puoi usare un ordine semplice; se commissioni un'applicazione custom, un gestionale o un e-commerce, il contratto è essenziale per proteggere entrambe le parti.

Qual è la differenza tra pagamento a tempo e materiale e pagamento a prezzo fisso?

Con il tempo e materiale, paghi lo sviluppatore per ogni ora o giorno di lavoro; il costo totale dipende da quanto tempo serve effettivamente. È utile quando i requisiti non sono chiari o il progetto potrebbe evolvere, ma il budget è meno prevedibile. Con il prezzo fisso, concordi un importo totale prima di iniziare; lo sviluppatore consegna il software per quell'importo, indipendentemente dalle ore impiegate. Il prezzo fisso protegge il tuo budget, ma il progetto deve avere specifiche molto chiare.

Come proteggo il mio software e i miei dati sensibili con una clausola di riservatezza?

La clausola di riservatezza obbliga sia il cliente che lo sviluppatore a non divulgare informazioni aziendali, codice sorgente, dati personali o algoritmi scambiati durante il progetto. Deve specificare quali informazioni sono considerate riservate, per quanto tempo rimangono riservate (es. 3 anni dopo la fine del contratto) e quali eccezioni esistono (es. se richiesto da un tribunale). Chiedi al tuo avvocato di inserire anche clausole sulla cancellazione di copie dei dati al termine del contratto.

Posso chiedere modifiche al software dopo che lo sviluppatore ha iniziato il lavoro?

Sì, ma dipende da come lo gestisci contrattualmente. Se il contratto è a prezzo fisso, le modifiche di rilievo al Piano di Sviluppo possono giustificare un aumento del compenso o una proroga delle scadenze. Se è a tempo e materiale, la modifica aumenta semplicemente le ore fatturabili. Il contratto deve prevedere una procedura: il cliente presenta la richiesta di modifica per iscritto, lo sviluppatore valuta l'impatto su tempi e costi, si concordano i dettagli. Modifiche informali o non documentate causano dispute su quanto era stato concordato.

Che cosa include il Piano di Sviluppo e come si approva?

Il Piano di Sviluppo è un documento che lo sviluppatore prepara dopo aver capito i tuoi bisogni. Contiene: specifiche tecniche dettagliate, lista dei "prodotti consegnabili" (es. codice, documentazione, training), scadenze per ogni fase, e calendario dei pagamenti. Tu hai un numero di giorni (es. 10) per revisionarlo. Se ti piace, lo approvi per iscritto e diventa parte vincolante del contratto. Se non ti piace, presenti obiezioni dettagliate entro un certo numero di giorni; lo sviluppatore avrà poi giorni per modificare e tu potrai rivedere di nuovo. Se ancora non siete d'accordo, il contratto prevede una procedura di escalation o la possibilità di risolvere con compenso limitato per la preparazione del piano.

Come gestisco il collaudo del software e l'accettazione formale?

Quando lo sviluppatore consegna il software, tu lo provi per verificare che rispetti le specifiche concordate nel Piano di Sviluppo. Se funziona correttamente, emetti una "accettazione" scritta (es. email). Se non funziona, descrivi i bug o i requisiti non soddisfatti per iscritto; lo sviluppatore avrà giorni per correggerli. Solo dopo l'accettazione formale, procedi con il pagamento finale se previsto. Documenta tutto: screenshot di test, email di accettazione, list di bug corretti. Questo protegge entrambi e chiarisce quando il progetto è veramente finito.

Cosa succede se lo sviluppatore non rispetta le scadenze previste nel contratto?

Il contratto dovrebbe specificare cosa succede: il cliente può chiedere una spiegazione scritta, estendere le scadenze se le cause sono del cliente (accessi mancanti, requisiti non chiari), o in caso di inattività prolungata dello sviluppatore, risolvere il contratto e chiedere rimborso (almeno parziale) delle somme già versate. Se il ritardo è critico per il tuo business, puoi anche includere una "penale per il ritardo" (importo forfettario o percentuale giornaliera) che lo sviluppatore deve pagare se consegna in ritardo. Consulta un avvocato per clausole di questo tipo se il valore del progetto è alto.

Chi è proprietario del codice sorgente e della proprietà intellettuale dopo il progetto?

Il contratto deve specificarlo chiaramente. Nel caso più comune e consigliato, tutto il software sviluppato diventa proprietà del cliente (tu). Lo sviluppatore cede tutti i diritti; non può usare il codice per altri clienti o venderlo. Se lo sviluppatore usa librerie open-source o codice di terzi, deve documentarlo e assicurarsi che la licenza sia compatibile con il tuo uso. Se il software include algoritmi, brevetti o know-how strategico, consulta un avvocato per proteggere ulteriormente i diritti.

Quante volte posso chiedere revisioni del Piano di Sviluppo prima di approvarlo?

Il contratto dovrebbe limitare il numero di cicli di revisione, ad esempio 2 revisioni gratuite incluse nel compenso del Piano di Sviluppo, e ogni revisione ulteriore a pagamento (a tariffa oraria oppure importo fisso). Questo incentiva entrambe le parti a essere chiare nei requisiti iniziali. Se il numero di revisioni è illimitato, il Piano di Sviluppo diventa un progetto infinito e lo sviluppatore non può mai iniziare il lavoro vero. Se non concordate un numero nel contratto, usa il buon senso: 2–3 cicli di revisione sono ragionevoli per un progetto medio.

Come si confronta con le alternative

vs Ordine di lavoro semplice

Un ordine di lavoro è sufficiente per piccoli incarichi di poche ore (es. correzione di bug, modifica minore). Un contratto di sviluppo software è necessario per progetti di settimane o mesi, perché include specifiche dettagliate, piano di sviluppo, procedure di approvazione, e protezioni legali su riservatezza e proprietà intellettuale. Se il progetto vale più di 2.000–3.000 euro oppure è critico per il tuo business, scegli il contratto.

vs Accordo di servizi IT generico

Un accordo di servizi IT generico copre manutenzione, supporto e consulenza continua. Un contratto di sviluppo software è specifico per la creazione di un nuovo software con specifiche, scadenze e consegni definiti. Se commissionai sviluppo custom oppure una versione custom di un software esistente, usi il contratto di sviluppo; se commissionai supporto, manutenzione o consulenza ricorrente, usi un accordo di servizi.

vs Letter of intent (LOI)

Una lettera di intenti è un documento breve e non vincolante che il cliente e lo sviluppatore sottoscrivono per esprimere l'intenzione di collaborare prima di negoziare il contratto definitivo. Una lettera di intenti non è un contratto; il contratto di sviluppo software è il documento legalmente vincolante che regola il progetto. Se vuoi muoverti rapidamente, puoi partire con una LOI seguita poi dal contratto completo.

vs Contratto con un'agenzia di sviluppo

Questo template è generico, adatto sia a freelancer che ad agenzie. Se tratti con un'agenzia grande, è possibile che propongano il loro contratto standard; puoi usare questo template come base per negoziare condizioni migliori. Se negozi con un freelancer, questo template è più equilibrato e pone le due parti su un piano paritario."

Considerazioni per settore

Informatica e sviluppo software

Template diretto per agenzie di sviluppo, consulenti IT e freelancer che commissionano progetti software.

Commercio elettronico e retail online

Essenziale per lo sviluppo di piattaforme e-commerce, app di vendita online e sistemi di gestione inventario personalizzati.

Servizi finanziari

Applica a sviluppo di software bancario, gestionali contabili custom, piattaforme di trading; richiede enfasi su sicurezza e conformità normativa.

Manifattura e industria

Regola lo sviluppo di software per automazione di impianti, gestione della produzione, IoT e sistemi di controllo di qualità.

Sanità e assistenza sociale

Disciplina lo sviluppo di cartelle cliniche digitali, app mediche e sistemi di gestione dei pazienti con enfasi su privacy e protezione dati.

Pubblica amministrazione

Applica a gare e appalti per sviluppo software pubblico, con clausole su trasferimento di proprietà, certificazioni e conformità normativa.

Note giurisdizionali

Questo contratto segue la legge italiana, con specifiche riferite al Codice Civile, al diritto d'autore (L. 633/1941) e alla normativa sulla protezione dei dati (GDPR). È adatto a sviluppatori e clienti italiani, oppure a situazioni in cui una parte è italiana e il contratto sceglie la legge italiana come applicabile.

Per contratti con sviluppatori o clienti in Ticino (Svizzera), il template italiano è largamente compatibile, ma la giurisdizione dovrebbe essere scelta in accordo reciproco. Si consiglia di specificare nel contratto se applies il diritto italiano (per semplicità) oppure il diritto svizzero (Codice Obbligazioni). Verifica con un avvocato ticinese se il progetto è di rilievo.

Modello o avvocato — cosa fa al caso tuo?

PercorsoIdeale perCostoTempo
Usa il modelloProgetti di sviluppo sotto i 5.000 euro, con sviluppatore affidabile, specifiche chiare e rischio basso.0 euro (download gratuito); 0–50 euro se personalizzi con consulenza online.1–2 ore per adattare il template e compilare i dati.
Modello + revisione legaleProgetti di 5.000–20.000 euro, requisiti complessi, oppure rapporto con sviluppatore per la prima volta.300–600 euro per revisione legale di base; 600–1.200 euro se include consulenza negoziale.2–3 ore per adattare il template; 2–3 giorni per revisione legale.
Redatto su misuraProgetti oltre i 20.000 euro, software critico o ad alta complessità, nuove partnership strategiche.1.200–2.500 euro per stesura completamente personalizzata; 2.500–5.000 euro se include negoziazione.5–7 giorni per negoziazione e finalizzazione.

Glossario

Specifiche funzionali
Descrizione dettagliata di cosa deve fare il software, i requisiti tecnici e le funzionalità attese.
Piano di sviluppo
Documento che specifica le tappe del progetto, i consegni, le scadenze e il calendario di pagamento.
Prodotti consegnabili
Elementi concreti che il fornitore deve consegnare al cliente (codice sorgente, documentazione, etc.).
Collaudo del software
Fase in cui il cliente verifica che il software funziona secondo le specifiche concordate.
Contraente indipendente
Figura legale che svolge il lavoro in autonomia, senza essere dipendente.
Riservatezza
Obbligo di non divulgare informazioni aziendali o dati sensibili scambiati durante il progetto.
Penale di ritardo
Importo dovuto mensilmente per pagamenti in ritardo rispetto alle scadenze contrattuali.
Modifica di ambito
Richiesta del cliente di cambiare o aggiungere funzionalità rispetto al piano originale.
Proprietà intellettuale
Diritti su codice, design, algoritmi e know-how sviluppati durante il progetto.
Data di valuta
Giorno a partire dal quale il contratto produce i suoi effetti legali.
Fatturazione
Emissione del documento contabile in cui lo sviluppatore comunica costi e importi dovuti.
Accettazione del lavoro
Conferma scritta del cliente che il software consegnato rispetta i requisiti stabiliti.

Parte del tuo sistema operativo aziendale

Questo documento è uno dei 3,000+ modelli aziendali e legali inclusi in Business in a Box.

  • Compila gli spazi — pronto in pochi minuti
  • Documento Word 100 % personalizzabile
  • Compatibile con tutte le suite per ufficio
  • Esporta in PDF e condividi elettronicamente

Crea il tuo documento in 3 semplici passaggi.

Dal modello al documento firmato — tutto in un unico Sistema Operativo Aziendale.
1
Scarica o apri un modello

Accedi a oltre 3,000+ modelli aziendali e legali per qualsiasi attività, progetto o iniziativa.

2
Modifica e compila gli spazi vuoti con l'IA

Personalizza il tuo modello di documento aziendale pronto all'uso e salvalo nel cloud.

3
Salva, Condividi, Invia, Firma

Condividi i tuoi file e cartelle con il tuo team. Crea uno spazio di collaborazione fluida.

Risparmia tempo, denaro e crea costantemente documenti di alta qualità.

★★★★★

"Idea fantastica! Non so come farei senza. Vale ogni centesimo, e come investimento si è ripagato più volte."

Managing Director · Mall Farm
Robert Whalley
Managing Director, Mall Farm Proprietary Limited
★★★★★

"Ho usato Business in a Box per 4 anni. È stata la fonte di modelli più utile che abbia mai trovato. Lo raccomando a chiunque."

Business Owner · 4+ years
Dr Michael John Freestone
Business Owner
★★★★★

"Mi ha salvato la vita così tante volte che ho perso il conto. Business in a Box mi ha fatto risparmiare tantissimo tempo e, come sapete, il tempo è denaro"

Owner · Upstate Web
David G. Moore Jr.
Owner, Upstate Web

Gestisci la tua attività con un sistema — non con strumenti sparsi

Smetti di scaricare documenti. Inizia a operare con chiarezza. Business in a Box ti offre il sistema operativo aziendale utilizzato da oltre 250.000 aziende in tutto il mondo per strutturare, gestire e far crescere la tua attività.

Piano gratuito per sempre · Nessuna carta di credito richiesta
